46、()比較剩余緩沖時間與所需緩沖時間,有助于確定進度狀態。
A、關鍵鏈法
B、掙值管理
C、關鍵路徑法
D、趨勢分析
47、()過程合計各個活動或工作包的估算成本,以建立成本基線。
A、制定成本管理計劃
B、成本估算
C、成本預算
D、成本控制
48、關于成本管理計劃的描述,不正確的是()。
A、成本管理計劃包含在項目管理計劃中,或作為其從屬分計劃
B、成本管理計劃可以是正式的,也可以是非正式的
C、成本管理計劃可以是非常詳細的,也可以是概括性的
D、制定成本管理計劃的工作在項目計劃階段的后期進行
49、()通過考慮估算中的不確定性與風險,使用三種估算值來界定活動期望完成工期的近似區間,可以提高活動成本估算的準確性。
A、類比估算
B、三點估算
C、參數估算
D、專家判斷

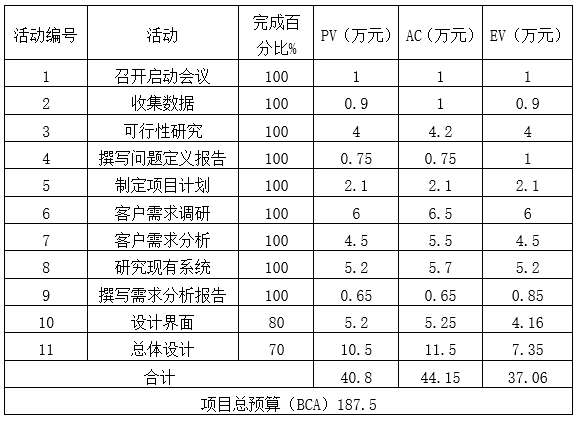

50、某軟件開發項目到2021年3月1日為止的成本績效數據如下:
根據當前的項目績效,如果當前偏差是非典型的,項目完工估算值(EAC)是()。
A、194.6
B、187.5
C、190.5
D、193.8
(230217)答案
41、【試題解析】
中級教程第二版P286
確認范圍過程與控制質量過程的不同之處在于,前者關注可交付成果的驗收,而后者關注可交付成果的正確性及是否滿足質量要求。控制質量過程通常先于確認范圍過程,但二者也可同時進行。
【參考答案】B
42、【試題解析】
未經變更控制就修改需求,這種行為可能會造成范圍蔓延。
【參考答案】C
43、【試題解析】
中級教程第二版P296
活動是為完成工作包所需進行的工作,是實施項目時安排工作的最基本的工作單元。活動與工作包是1對1或多對1的關系,即有可能多個活動完成一個工作包。
【參考答案】B
44、45、【試題解析】
這題做法很多,掌握我們課程關于進度管理中網絡圖的內容后,非常容易做。
1.可以按照我們視頻課中的方法把七格圖補充完整,然后可以看出B的自由浮動時間為0,這種方法比較費時間。
2.也可以不補充七格圖,B是E的唯一緊前活動,根據浮動時間的概念,所以B沒有自由浮動時差。
3.列出如下所有路徑后,發下B在關鍵路徑上,關鍵路徑上自由浮動時間為0。
把所有路徑列出來求和:
ABEG=2+3+6+2=13
ABFG=2+3+4+2=11
ACFG=2+4+4+2=12
ADFG=2+5+4+2==13
最長的兩條ABEG,ADFG是關鍵路徑。
【參考答案】A、C
