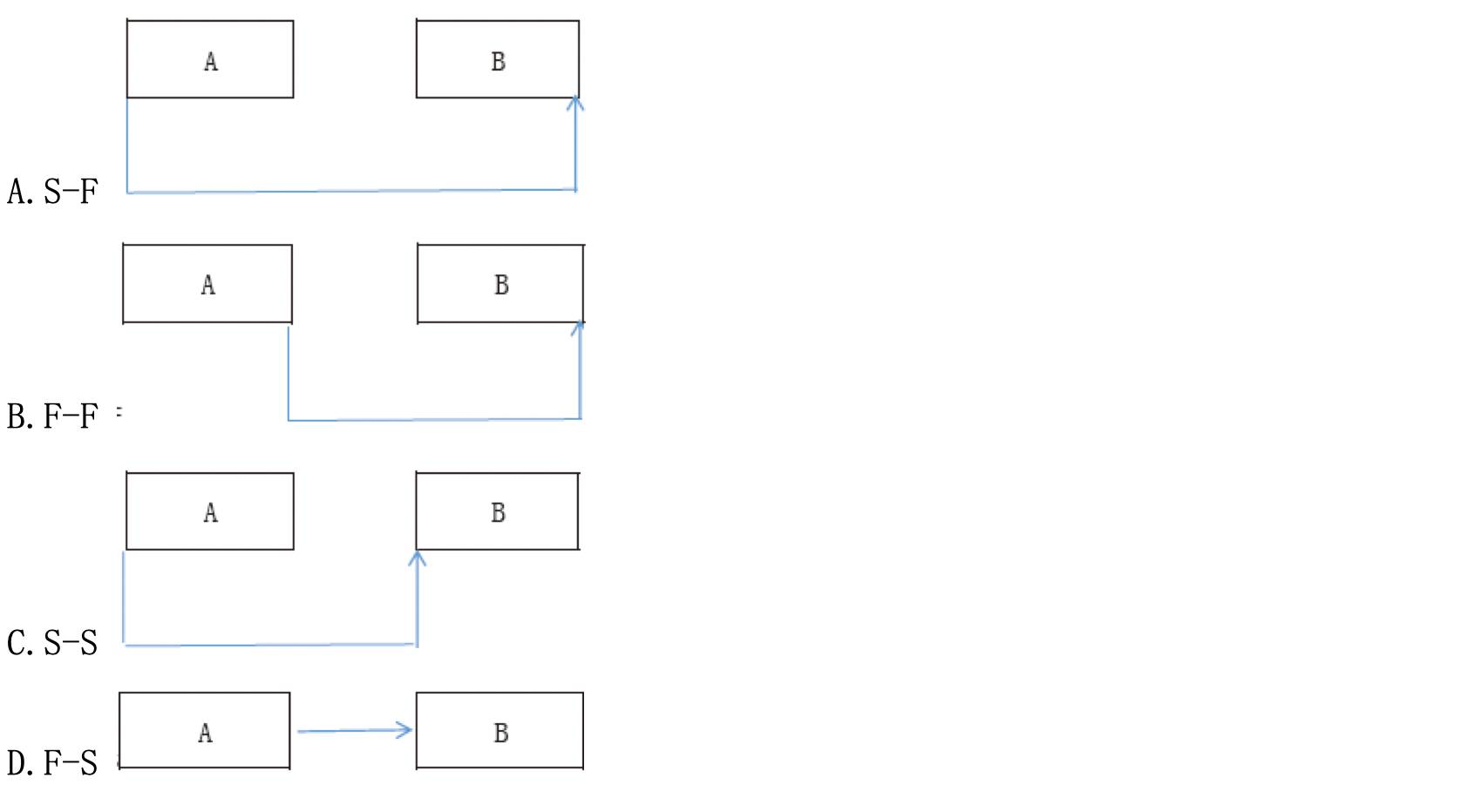

46、前導圖法可以描述四種關鍵活動類型的依賴關系,對于接班同事A到崗,交班同事B才可以下班的交接班過程,可以用()描述。

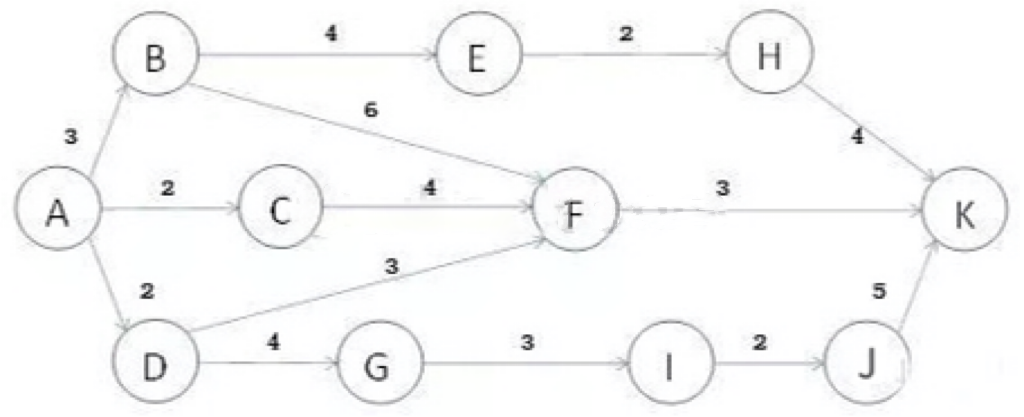

47、48、下圖為某規劃的進度網絡圖(單位:周),在實際實施過程中,活動B-E比計劃延遲了2周,活動J-K比計劃提前了3周,則該關鍵路徑是(47),總工期是(48)。
?。?7)
A.A-D-G-I-J-K
B.A-B-F-K
C.A-B-E-H-K
D.A-D-F-K
?。?8)
A.15
B.14
C.13
D.12
49、某大型項目原計劃于6個月后交付,目前由于設備故障、人員流失和客戶審核緩慢導致項目實際進展比計劃延遲了1個月,作為項目經理首先應該做的是()。
A.對關鍵路徑活動進行分析,評估是否可以進行趕工
B.重新設立進度基線,并對新的進度基線進行評審
C.記錄進展緩慢的相關問題,并報告管理層
D.與客戶溝通項目延期的可能性
50、關于成本類型的描述,不正確的是()。
A.項目團隊差旅費、工資、稅金、物料及設備使用費為直接成本
B.隨著生產量、工作量或時間而變的成本稱為變動成本
C.利用一定時間或資源生產一種商品時,便失去了使用這些資源生產其它最佳替代品的機會,稱為機會成本
D.沉沒成本是一種歷史成本,對現有決策而言是不可控成本
(230603)答案
41、【試題解析】
出現變更,應按照變更流程提交變更請求。
【參考答案】A
42、【試題解析】
實驗設計是規劃質量管理的工具。
【參考答案】B
43、【試題解析】
干系人清單是干系人管理領域的內容。
【參考答案】C
44、【試題解析】
確認范圍時,需要決定是否接受可交付成果,所以會用到群體決策。
【參考答案】A
45、【試題解析】
D錯誤,理論上項目成員也可以提變更,但不是客戶批準后實施,而是應走變更控制流程,一般應由變更控制委員會來批準。
【參考答案】D
