PMP中浮動時間怎么算


PMP認證是項目管理專業人士資格認證,是一種國際級的高級人才管理認證。它的主要考試內容就是項目管理體系知識。關于PMP中浮動時間怎么算,慧翔天地在這里給大家簡單介紹一下。
PMP?考試常考的三個浮動時間概念:其中包含總浮動時間、自由浮動時間、項目浮動時間。
總浮動時間:
指在不延誤總工期的前提下,活動的機動時間。
活動的總浮動時間等于該活動最遲完成時間與最早完成時間之差,或該活動最遲開始時間與最早開始時間之差。
自由浮動時間:
是指在不延誤任一緊后活動最早開始日期的前提下,某進度活動可以推遲的時間量。
對于有緊后活動的活動,其自由浮動時間等于所有緊后活動最早開始時間減本活動最早完成時間所得之差的最小值。
對于沒有緊后活動的活動,也就是以網絡計劃終點節點為完成節點的活動,其自由浮動時間等于計劃工期與本活動最早完成時間之差。
項目浮動時間:
項目浮動時間是指一個項目可以延誤但不會影響外界(如客戶或管理層)要求的完工日期的時間。
由于活動的自由浮動時間是其總浮動時間的構成部分,所以,當活動的總浮動時間為零時,其自由浮動時間必然為零,可不必進行專門計算。
例題參考:
1.關鍵路徑?
2.活動B的總浮動時間?自由浮動時間?
3.活動E的總浮動時間?自由浮動時間?

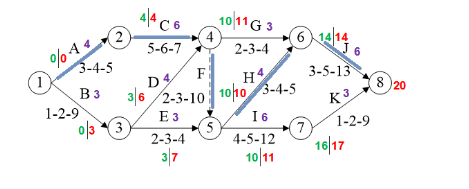

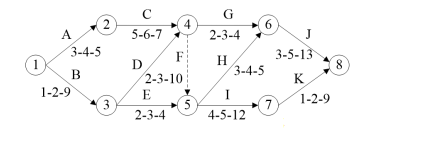

第一步:使用三點估算,計算每個活動的期望時間;(tO+4tM+tP)/6
第二步:正推法,求得每個活動的最早開始時間;
第三步:反推法,求得每個活動的最遲開始時間;
第四步:求得關鍵路徑,以及各活動的總浮動時間、自由浮動時間。
1.關鍵路徑A-C-F-H-J,總時長為20.
2.活動B的總浮動時間為3,自由浮動時間為0。
3.活動E的總浮動時間為4,自由浮動時間為4。

PDMA-NPDP?新產品開發專業人士認證
PMI-PgMP?國際項目集管理認證
PMI-PMP?國際項目管理認證
信息系統項目管理師(軟考高項)認證
系統集成項目管理工程師(軟考中項)認證
項目管理專業人員能力評價(CSPM)
PMI-ACP?國際敏捷項目管理認證
信息技術應用創新人才評價(信創證書)
