2021下半年軟考高項案例分析試題二答案及解析
計算機軟件資格考試是由國家人力資源和社會保障部、工業和信息化部領導下的國家級考試,其目的是科學、公正地對全國計算機與軟件專業技術人員進行職業資格、專業技術資格認定和專業技術水平測試。關于2021下半年軟考高項案例分析試題二答案及解析,慧翔天地在這里給大家簡單介紹一下。
試題二(25分)
閱讀下列說明,回答問題1至問題4,將解答填入答題紙的對應欄內。
【說明】
某項目的任務計劃表如表1所示,資金計劃和資金使用情況表如表2。

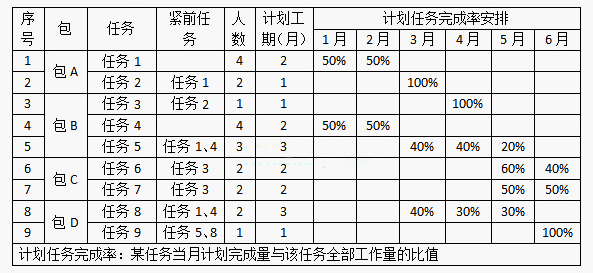

表1任務計劃表

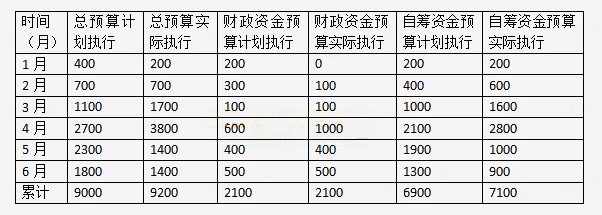

表2資金計劃和資金使用情況表(單位:萬元)
項目完成后得到任務完成情況月報表如表3所示。

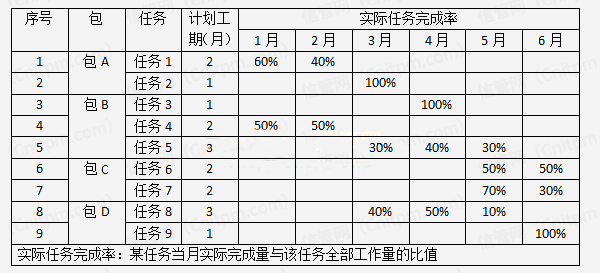

表3任務完成情況表
【問題1】(4分)

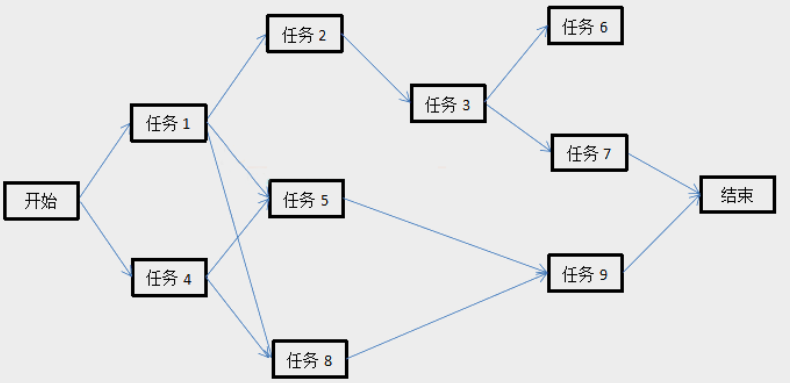

請根據項目任務計劃表,繪制項目的單代號網絡圖。
【問題2】(7分)
(1)項目參與人員均可勝任任意一項任務,請計算項目每月需要的人數,并估算項目最少需要多少人?
(2)項目經理希望采用資源平滑的方式減少項目人員,請問該方法是否可行?為什么?
【問題3】(5分)
項目第1個月月底時,項目經理考察項目的執行情況,請計算此時項目的PV、EV和AC。
【問題4】(9分)
項目第2個月月底時,上級部門考核財政資金使用情況,請給出項目此時的執行績效。
答案及解析
[問題1](4分)
[問題2](7分)
(1)1月需8人,2月需8人,3月需7人,4月需6人,5月需9人,6月需5人(每個0.5分,合計3分)
項目最少需要9人(2分)
(2)不可行(1分)
因為資源平衡活動只在其自由浮動時間和總浮動時間內延遲,而本項目所有活動自由浮動時間和總浮動時間都
是0。(1分)
[問題3](5分)
PV=400萬元(1分)
AC=200萬元(1分)
EV=440萬元(2分)
[問題4](9分)
項目第2個月月底時:
PV=400+700=1100萬元(1分)
AC=200+700=900萬元(1分)
EV=1100*100%=1100萬元(1分)
CPI=EV/AC-1100/900=1.22(2分,公式正確1分,結果正確1分)
SPI=EV/PV-1100/1100=1(2分,公式正確1分,結果正確1分)
所以項目第2個月月底時,進度正常(1分),成本節約(1分)
