1、在一個大型項目中,團隊成員向項目經理報告項目狀態時發現,現在項目成本有一定結余,但項目進度一定會延期。發起人指示項目經理該項目對公司極為重要,不管使用什么辦法必須保證項目按時交付。項目經理應該使用什么方法來保證項目進度?
A.趕工
B.快速跟進
C.資源平衡
D.修改進度計劃

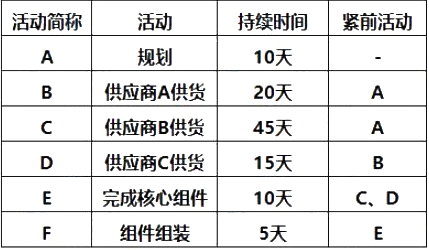

2、項目經理正在生產一個組件,需要來自多個供應商的材料,項目團隊成員確認的活動如下,若供應商A供貨晚到,導致活動B延遲,在不影響工期的情況下,項目經理最多可以接受活動B延期幾天?
A.10天
B.5天
C.0天
D.15天
3、項目經理正在管理一個室內改造的項目,該項目的前期主要是對室內已有設施進行位置或空間上的變動,因此該階段不產生成本。在項目的后期則是在前期的基礎上添加一些新的設備,會產生大量成本。項目經理要求團隊成員報告該項目前期的進度績效指數,但團隊成員對此表現出很大壓力。項目經理應該采取以下哪項措施?
A.將項目分成多個部分并選擇替代指標。
B.將項目成本分配到前期和后期并計算掙值。
C.上報項目管理辦公室。
D.要求團隊成員使用掙值和計劃價值進行計算。
4、你被任命為公司某項目的項目經理,該項目符合組織的戰略規劃,成本指標是相關方非常重視的因素。在一次會議中,某一重要相關方提出想要了解項目的成本狀態。項目經理應該使用什么來提交該報告?
A S曲線
B.燃起圖
C.看板
D.信息發射源
5、在一個廣告設計項目中,項目經理發現有黑客入侵,整個公司的系統已經無法進入,且項目的設計圖紙正在外泄。項目經理應該怎么做?
A.通知該項目的系統安全負責人
B.宣布發生嚴重的系統安全問題,并將其升級上報給危機管理委員會
C.關閉當前系統并重啟項目系統
D.要求網絡安全部門獲取黑客信息
(220112)答案
1、【解析】:選D。本題考查:項目效益管理計劃
項目效益管理計劃描述了項目實現效益的方式和時間,以及應制定的效益衡量機制。效益管理計劃的制定并不是項目經理憑一己之力可以完成的,要與關鍵相關方就商業效益達成一致,本題適合用排除法做題,因此本題的正確答案是D選項。
選項A,目前僅在制定效益管理計劃,還未進行到效益交付,不選。
選項B,項目不一定就能實現項目效益管理計劃中的效益,有可能項目會被提前中止。
選項C,不能僅僅和職能部門一起核實,優選D選項。
2、【解析】:選A。本題考察掙值計算結果的判斷
根據題干信息,當前六個月結束,計劃價值(PV)=60萬(注意,80萬預算包含成本基準和管理儲備,掙值分析是分析基準和實際情況,不包含不確定的管理儲備),
掙值(EV)=55萬,
實際成本(AC)=52萬。
進度偏差(SV)=EV-PV=-5萬,進度偏差(SV)小于0,說明項目落后于進度。選項A正確。
成本偏差(CV)=EV-AC=3萬,成本偏差(CV)大于0,說明項目成本結余。選項D錯誤。
3、【解析】:選B。本題考查成本估算方法的選擇
關鍵詞:公司第一次做這類型的項目,說明是組織內沒有類似項目可以參考,說明不能使用類比估算,排除C選項。在其余三個選項中,因為題干明確,工作分解結構已經完成,最好的估算方式是自下而上估算,通過從下到上逐層匯總WBS組件的估算而得到項目估算。因此選擇B選項。
選項A:需要有歷史數據和參數模型,本題不適合。
選項C:自上而下估算即類比估算,第一次做,沒有類似項目。
選項D:既然已經有工作分解結構了,就可以根據當前信息來估算,不用再尋求專家的意見。
4、【解析】:選C。知識點:制定預算
由題干得知,項目的成本預算比其他公司高很多,要找到原因,需要先分析估算方法和估算依據,再針對性地提出修改建議,C選項為最佳實踐。
選項A:過于遠大,超出了項目經理的權責范圍,而且短時間很難立竿見影;
選項B:完全不解決問題;
選項D:沒有直接面對價格過高的問題本身。
5、【解析】:選B。本題考查掙值分析:判斷項目狀態
根據題干得出SV=EV-PV=40-50=-10萬美元,CV=EV-AC=40-30=10萬美元,SV<0,說明進度落后,CV>0,說明成本結余或者低于預算。選項B選項。
