71、Xinhua News Agency reported in January 2022,Chian will further promote the developmet of a digital economy during the 14th Five-Year Plan eriod(2021-2025).The plan also emphasized industrial()transformation.
A、digital
B、networking
C、intelligentize
D、informatization
72、()is a grid that shows the project resources assigned to each work package.
A、Stakeholder engagement assessment matrix
B、Requirements traceability matrix
C、Probability and impact matrix
D、Responsibility assignment matrix
73、At the project establishment stage,the feasibility study mainly includes techinical feasibility analysis,(),operation environment feasibility analysis and other aspects of feasibility analysis.
A、detail feasibility analysis
B、opportunity analysis
C、economic feasibility analysis
D、risk analysis
74、In project human resource management,()is not a source of power for the project manager.
A、referent power
B、expert power
C、reward power
D、audit power
75、Advancements in()have contributed to the growth of the automotive industry through the creation and evolution of self-driving vehicles.
A、Artificial Intelligence
B、Cloud Computing
C、Internet of Things
D、Big Data
(221130)答案
66、A
67、C
試題解析
高級教程第三版P875有類似的題目,可供學習。
該題是線性規劃問題,是研究在有限的資源條件下,如何有效地便用這些資源達到預定目標的數學方法。用數學的語言來說,也就是在一組約束條件下尋找目標函數的極值問題。解線性規劃問題的方法有很多,最常用的有圖解法和單純形法。
設從甲處采購x噸,從乙處采購y噸,最低成本z,根據題干列不等式方程組
目標函數:min z=2000x+2900y
滿足約束條件:
0.15x+0.5y≥15①
0.20x+0.3y≥12②
0.5x+0.15y≥12③
x≥0,y≥0④
用圖解法將上述約束條件畫在以為(x,y)為坐標軸的直角坐標系中,滿足所有約束條件的區域是藍色區域部分,即x,y的可行解在該區域中。
目標函數z=2000x+2900y,可以寫成y=-(20/29)x+z/2900,在坐標平面上,它可表示以z為參數,
以-20/29為斜率的一族平行線,當z值由小變大時,直線沿其法線方向向右上方移動。當移動到達A點時,使z值在可行域邊界上實現最小化,且滿足所有的約束條件。從圖上可以看出A點實際上是②③兩個方程取等號時的解。即x=15,y=30。
以上是用線性規劃圖解法來解該題,考試時如果時間有限,不用畫圖,在列出目標函數和約束條件方程組后,直接用代入法。比如假設x=15,帶入約束條件得到y的各邊界值,然后把各組假設得到的x,y的取值帶入目標函數,得到的z值最小的那組x,y值即為正確選項。
還可以先將所給選項中滿足約束條件的值都找出來,然后逐個代入目標函數,z值最小的那組x,y值即為正確選項
68、B
試題解析

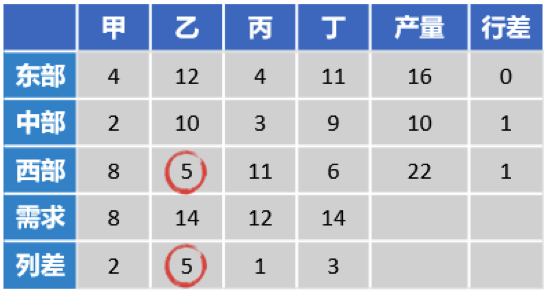

采用伏格爾法,題干沒有說是什么單位,為方便解題,假設單位是噸。
Step1:計算每行每列的最小元素和次小元素差額
Step2:找到最大差額為乙的列差:5
與最大差額同行或同列的最小運價為準,用其所在行的產量,最大限度滿足所在列的需求。
即西部運送14噸到乙,運費14*5=70;乙的需求被滿足,刪除乙這一列,西部的產量余8。

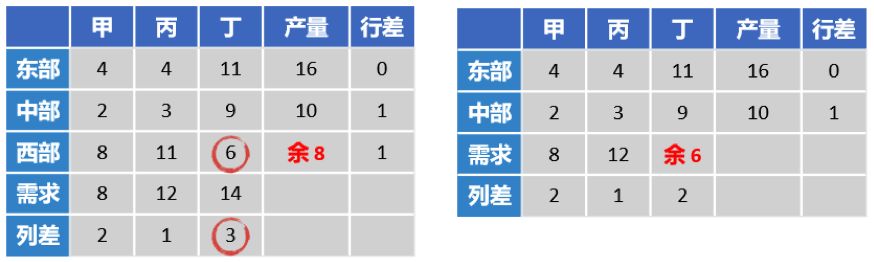

Step3:找到最大差額為丁的列差3,第一次重復
以最大差額同行或同列的最小運價為準,用其所在行的產量,最大限度滿足所在列的需求。即西部余下的8噸全部運送到丁,運費8*6=48;西部產量用完,刪除西部這一行,丁余下的需求為6。
Step4:找到最大差額為丁的列差2,第二次重復
以最大差額同行或同列的最小運價為準,用其所在行的產量,最大限度滿足所在列的需求。即中部的10噸運送6噸到丁,運費6*9=54;丁的需求全部滿足,刪除丁這一列,中部產量余4。
Step5:找到最大差額為甲的列差2,第三次重復
以最大差額同行或同列的最小運價為準,用其所在行的產量,最大限度滿足所在列的需求。即中部余下的4噸運送到甲,運費4*2=8;中部產量用完,刪除這一行,甲的需求剩余4。
Step6:最后只剩下東部有產量16噸,將其中的4噸運送到甲,12噸運輸到丙,完成運輸任務。
Step7:總結所有運價,將所有運價求和:
西部運送14噸到乙,每噸運價5,14*5=70;
西部運送8噸到丁,每噸運價6,8*6=48;
中部運送6噸到丁,每噸運價9,6*9=54;
中部運送4噸到甲,每噸運價2,4*2=8;
東部運送4噸到甲,每噸運價4,4*4=16;
東部運送12噸到丙,每噸運價4,12*4=48;
70+48+54+8+16+48=244。
有一種更簡單的方法:
從左到右,依次取最小運價滿足甲、乙、丙的需求,剩余的產量給丁。
中部產量滿足甲的需求8,剩余2,運價8*2=16;
西部產量滿足乙的需求14,剩余8,運價14*5=70;
東部產量滿足丙的需求12,剩余4,運價12*4=48;
東部、中部、西部剩余的產量全部給丁,運價為:4*11+9*2+8*6=110;
總運價:16+70+48+110=244。
69、D
試題解析

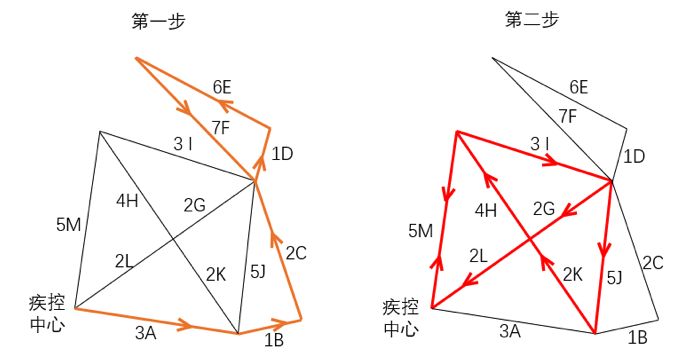

首先所有路徑相加:5+4+2+3+2+2+3+5+1+2+1+6+7=43,返回疾控中心時需要重復的路徑是多少,需要再加多少。為方便說明行駛的順序,給各路徑按照字母編號,寫在公里數的后面,并分兩步行駛完,用箭頭標注。
行駛順序:3A-1B-2C-1D-6E-7F-2G-4H-3I-5J-2K-2L-5M-5M,最后兩個M表示M這條路徑需要行駛兩次,行駛的總路徑在原來43的基礎上加上5,即48。
70、D
試題解析
根據題干是年初投入1000萬元,且年末有收益,把投入年記為第0年,從第1年到第5年每年年末都有凈現金流量300萬元,也就是每年都有收入300萬。題目要求的靜態回收期,為方便理解,畫一個表格
累計凈現金流量開始出現正值的年份數-1+(上年累計凈現金流量的絕對值/當前凈現金流量)
即(4-1)+100/300=3.3。
