軟考【重點、難點、考點】知識分析及備考技巧分享
計算機軟件資格考試是由國家人力資源和社會保障部、工業和信息化部領導下的國家級考試,其目的是科學、公正地對全國計算機與軟件專業技術人員進行職業資格、專業技術資格認定和專業技術水平測試。關于軟考【重點、難點、考點】知識分析及備考技巧分享。慧翔天地在這里給大家簡單介紹一下。
計算題備考方法:
首先,針對計算題常考范圍,掌握教材對應章節重點知識點概念,熟記計算公式,其次,通過刷題來掌握和靈活運用,最后需要重點掌握。
最后,重點內容一定要重點復習,特別是掙值分析、網絡圖等,要熟悉掙值分析法來分析時間/進度/成本偏差,會畫圖和看圖分析。
題目形式:
《綜合知識》選擇題會考,大概占2-5分,《案例分析》中會專門有一個大題進行考察(一般是1個計算題,2個簡答題),大概占20-25分
重點掌握內容
網絡圖里的關鍵路徑,網絡圖的繪制,總時差和自由時差的計算、掙值與預測技術、CV,SV,CPI,SPI的計算、三點估算等。
如果不知道哪些是重點,可以聽一下課程,老師會給你明確復習方向,還有就是整理以下歷年真題所考察的計算題內容。
計算題考察范圍:
信息系統項目管理師計算題主要考察項目管理類的計算,考點主要集中在進度和成本的計算,案例計算題分值占比較高,一定要掌握!
通過近年考查內容來看,主要考掙值計算,網絡圖,當然不排除會考其他的,但是掙值計算,網絡圖大家一定要重點掌握。

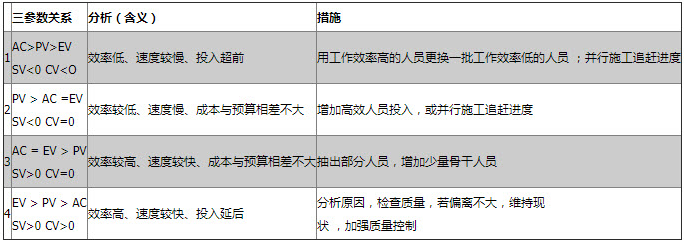

掙值分析:
根據題目中給出的成本績效參數(如成本計劃值,完成百分比,實際成本等)情況,計算四個指標,CV,SV,CPI,SPI,并在此基礎上分析項目的進度或成本現狀,或者給出項目的掙值曲線。
在此基礎上分析項目的進度或成本現狀,或者在項目當前成本績效參數前提下,計算項目的EAC,即進行完工預測。要熟悉掙值分析法來分析時間/進度/成本偏差,會畫圖和看圖分析。
關鍵路徑:
命題方式:
1、給出一個網絡圖,讓你去找關鍵路徑,算總工期,計算每個活動的七個時間(常說的六標時+自由時差),會判斷關鍵路徑可以發生變化,怎么壓縮工期等。
2、另外一種考核方式是,給出一些活動的依賴關系,畫出網絡圖,找關鍵路徑,計算每個活動的七個時間,判斷關鍵路徑的變化,怎么壓縮工期等。
根據題目中給出的各活動邏輯關系表,自己畫出單代號網絡圖。
找出網絡圖中的關鍵路徑(可能不止一條)算出總工期。
會算每個活動的七個時間,自由時差和總時差。
進行進度壓縮,怎么壓縮?掌握常見的進度壓縮工具與方法。
資源平衡的計算。(掌握此項目至少需要多少人)
需要掌握的知識點:
1、關鍵路徑:項目中所有路徑中最長的路徑,一個項目中可以有多個并行的關鍵路徑;關鍵路徑的工期決定了整個項目的工期,任何關鍵路徑上的終端元素的延遲在浮動時間為零或負數時,將直接影響項目的預期完工時間。(例如關鍵路徑上是沒有浮動時間的)
2、一些活動的改變可能會導致關鍵路徑的變化,這個是在做案例計算題時需要特別注意的。
3、關鍵路徑越多,風險就越大,也越難管理。
4、關鍵路徑上的總時差總是零或者負數,如果出現負數,應該盡快解決,讓它變為零。
